2.2.3.1. Budget Programme (BP)
Le budget programme est le premier outil d’opérationnalisation du Plan Stratégique. Selon le Règlement financier N°01/2018/CM/UEMOA adopté en mars 2018, le budget programme : est un cadre de dépense sectoriel à court et à moyen termes liant les ressources aux résultats attendus des divers centres de responsabilité de la Commission. C’est un outil de planification et de gestion qui vise à renforcer la capacité à formuler, exécuter, suivre et évaluer les programmes de développement.
Le budget programme est un outil de planification qui utilise le budget pour assurer la mise en œuvre des programmes, renforçant ainsi les liens entre les ressources et les résultats, et permettant de passer du budget de moyens au budget axé sur les résultats. Il participe au renforcement du rôle du budget dans la mise en œuvre des politiques et stratégies.
Le budget programme aide à assurer la prévisibilité des ressources grâce au Document de Programmation Pluriannuelle des Dépenses (DPPD) et à mieux gérer les conflits de priorités entre les programmes sur la base du pouvoir contributif de chacun d’eux à l’atteinte des résultats assignés.
Les programmes du BP déclinent les actions du plan d’actions/opérationnel qui sont elles-mêmes des déclinaisons des stratégies du plan. Chaque programme doit contenir les éléments ci-après :
- un objectif global ;
- des objectifs spécifiques ;
- les actions, activités à réaliser du programme ;
- les résultats attendus et les indicateurs de mesure des performances.
Le budget programme s’élabore dans un processus glissant schématisé dans la figure 3 ci-dessous.

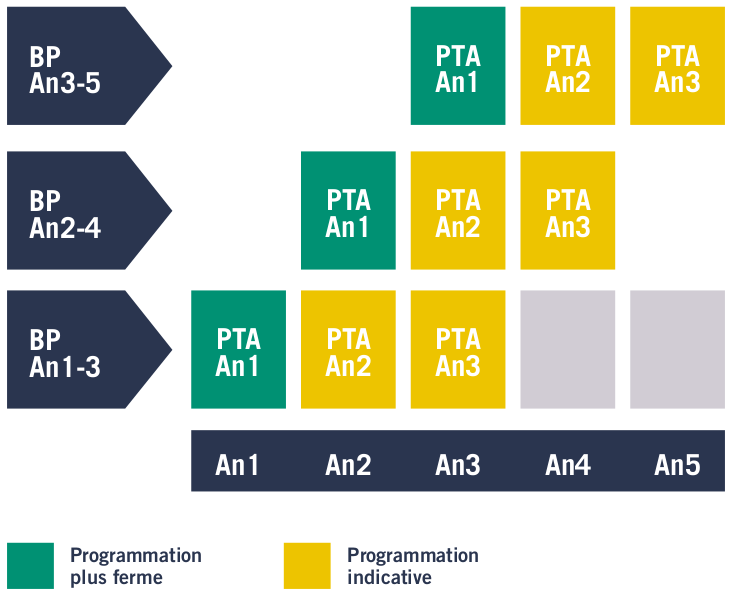

Figure 3 : Processus glissant du budget programme
Source : inspiré du document de Programmation Budgétaire Triennale du Maroc, 2016
Le montage du budget programme peut se faire en six étapes synthétisées dans le tableau ci-après. La structure du Budget programme se présente en annexe 3.
Le tableau 6 donne les étapes et points d’application du Budget programme.
Tableau 6 : Étapes et points d’application pour l’élaboration du Budget programme
Étapes | Points d’applications |
---|---|
Étape 1 : Synthèse des documents de stratégies globale et sectorielle (Précis stratégique) |
|
Étape 2 : Élaboration de la structure de programmes et la définition des programmes |
|
Étape 3 : Élaboration du cadre logique |
|
Étape 4 : Budgétisation des programmes |
|
Étape 5 : Montage du budget programme |
|
Source : Commission de l'UEMOA, DSE, novembre 2019
